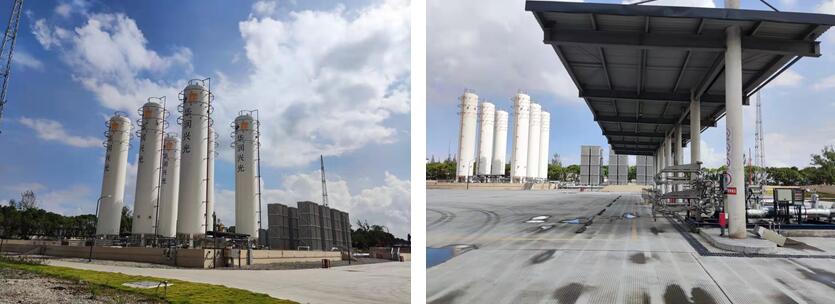

由武燃設計院主導的項目聯合調試團隊頂風冒雨、經過連續三天的緊張工作,2021年10月13日下午五時,寧波鎮海LPG/LNG應急氣源合建站項目順利實現LNG進液作業以及氣化系統、調壓計量系統和站控系統等調試工作,并成功向鎮海城區中壓管網輸送天然氣。在此之前,項目消防工程、房屋建筑工程、綠化工程、市政工程已經陸續通過當地政府組織的竣工驗收,并取得政府相關部門核發的規劃驗收合格證書及特種設備監檢證書。至此,項目建設總體計劃中約定的安全、質量、進度等各項目標已圓滿達成,并順利轉入投產運行。
寧波鎮海LPG/LNG應急氣源合建站項目由寧波興光燃氣集團有限公司投資建設,由武漢市燃氣熱力規劃設計院有限公司與浙江巨興建筑安裝工程有限公司聯合體承建,項目監理單位為江蘇省天達燃氣工程建設監理有限責任公司。項目總用地面積為65702m2,建筑面積13562.60m2,LNG氣源站儲存規模為900m3,高壓氣化規模為40000Nm3/h,中壓氣化規模為20000Nm3/h,項目總投資1.24億元。項目投產后,將有效提高鎮海區及周邊地區的氣源保障和應急調峰能力。
2020年初,新冠疫情暴發,時值項目施工準備階段,建設單位與項目總承包單位、施工單位和監理單位緊急聯絡,項目團隊遠程辦公,通過遠程會議系統開展設計交底,討論技術方案,組織設備材料采購,推進項目施工前期工作。同時,項目團隊未雨綢繆,從省內外組織工人第一時間輾轉來甬,保證了項目于4月7日正式開工,實現了復工復產的任務目標。
在項目實施過程中,面對地質結構復雜、建筑體量大、土方量大、涉及專業多、設備采購周期緊張、梅雨期長等困難,項目團隊充分發揮專業精神,優化施工工序,細化作業流程,有效的提高了效率,逐步消除了因疫情、梅雨導致的工期滯后,在確保工序質量的同時實現了項目工期控制目標。同時,針對項目建筑體量大安全隱患多的特點,項目團隊完善了分級安全管理架構,加強全過程安全管控,特別是對腳手架、大型吊裝、深基坑、高空作業、施工用電等嚴格方案審批,推行作業票制度,并進行日巡視和交互檢查結合,整改與處罰并重,成功取得了項目無安全事故的佳績。
同時,在建設單位的倡導下,現場成立了項目部臨時黨小組,把黨建融入項目建設,結合實際開展了“參觀寧波市威遠清風廉政文化教育基地”、“緬懷革命先烈、重溫入黨誓詞”、“參觀卓蘭芳紀念館”等一系列黨建活動,有效地指引了項目建設的方向,樹立了正氣,提振了精神,充分發揮了黨的基層組織在項目建設中的戰斗堡壘作用。
寧波項目是武燃設計院以聯合體總承包模式承接的首個項目,項目工程質量獲得業主單位和政府質量監督部門的一致肯定,武燃設計院項目團隊的專業水平和服務精神多次受到業主單位的贊譽,并曾以感謝信方式向設計院表達感謝。至此,順利實現進液轉入投產為有效
提高鎮海區及周邊地區的氣源保障和應急調峰能力提供了保障。我們衷心祝愿項目實現預計的投資價值,同時,也期待著武燃設計院在聯合體模式總承包實踐中取得新的更大成績,推進設計院高質量發展。
作者:項目管理部部長 陳寶祥
2021年10月14日
